Cultură și turismÎn execuție

Reabilitarea și valorificarea durabilă a Muzeului Județean Botoșani

Muzeul județean, în șantier din 2023: mansardă pentru birouri și extinderea spațiului expozițional de la 17 la 23 de săli.

Valoare totală

30,1 mil. lei

CNI · Buget CJ

Drumul proiectului · 4 din 5 trepteurmează: recepția
  1. Pregătire
  2. Acte și avize
  3. Licitație
  4. Șantier
  5. Recepție

Ultima mișcare · martie 2025Lucrările sunt întrerupte: CNI nu efectuase plățile către constructor

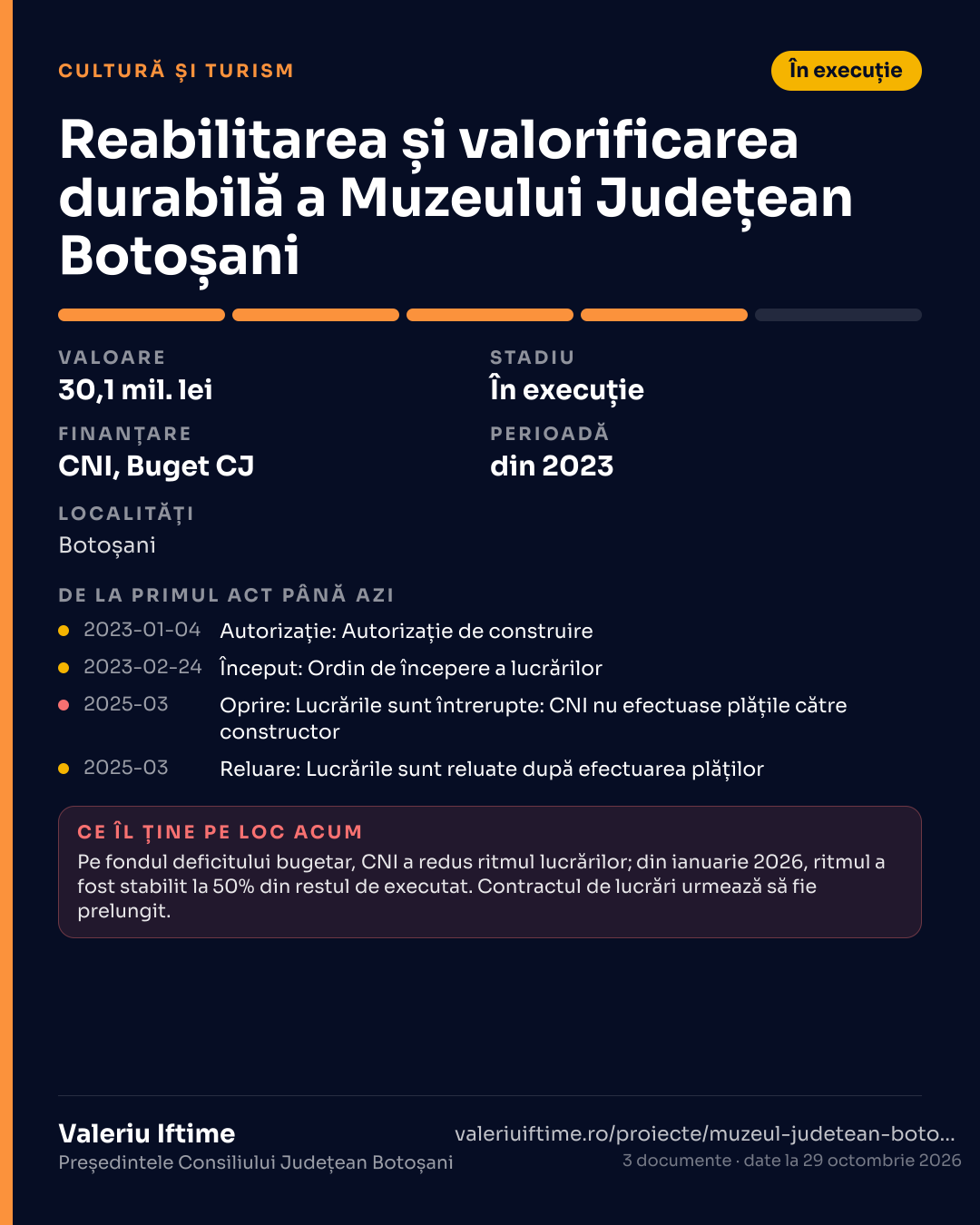

Fișa proiectului30,1 mil. lei · În execuție
Valoare totală
30,1 mil. lei
Stadiu
În execuție
Finanțare
CNI, Buget CJ
Cine îl face
Consiliul Județean Botoșani, în parteneriat cu Compania Națională de Investiții
Perioadă
din 2023
Localități
Botoșani
Fișa de presă și distribuire

Pe înțelesul tuturor

Muzeul Județean din Botoșani, în șantier din 2023 prin Compania Națională de Investiții: mansardă pentru birouri și extinderea spațiului expozițional de la 17 la 23 de săli. Stadiu fizic raportat: 76% la 30 iunie 2026.

Despre proiect

Lucrarea se face prin Compania Națională de Investiții, cu ordinul de începere emis în februarie 2023 și o durată contractată de 36 de luni.

În martie 2025, lucrările au fost întrerupte pentru că Compania Națională de Investiții nu efectuase plățile către constructor; au fost reluate după plată. Din ianuarie 2026, CNI a stabilit ritmul de lucru la 50% din restul de executat.

Stadiul fizic raportat la 30 iunie 2026 era de 76%, iar contractul de lucrări urmează să fie prelungit. În ședința Consiliului Județean din iulie 2026, gradul de execuție din teren a fost estimat la 62%, sub procentele raportate anterior.

Drumul proiectului

De ce a stat, înainte2025

Lucrările au fost întrerupte pentru că Compania Națională de Investiții nu efectuase plățile către constructor. Au fost reluate după plată.

De la primul act până azi

Datele și numerele actelor sunt cele din documentele publice ale Consiliului Județean. Unde lipsește un act, lipsește și rândul.

  1. Contract

    Contract de proiectare și execuție, atribuit de CNI asocierii Smeogal Construct – Stood Proiect — nr. 972

  2. Autorizație

    Autorizație de construire — nr. 1

  3. Început

    Ordin de începere a lucrărilor — durată contractată: 36 de luni

  4. Oprit

    Lucrările sunt întrerupte: CNI nu efectuase plățile către constructor

  5. Reluat

    Lucrările sunt reluate după efectuarea plăților

Ce îl ține pe loc acum

Pe fondul deficitului bugetar, CNI a redus ritmul lucrărilor; din ianuarie 2026, ritmul a fost stabilit la 50% din restul de executat. Contractul de lucrări urmează să fie prelungit.

Decizia aparține: Compania Națională de Investiții
