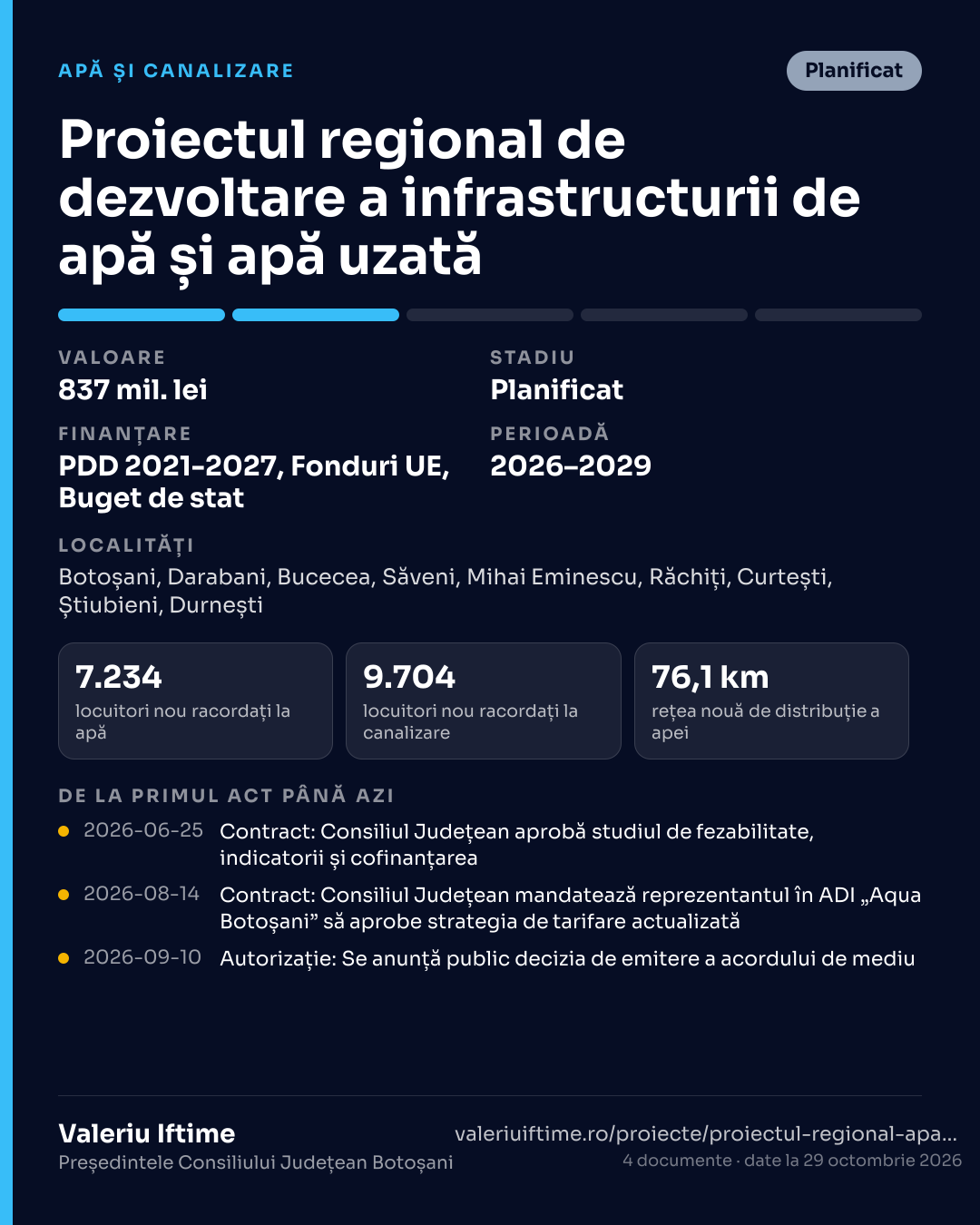

Apă și canalizarePlanificat

Proiectul regional de dezvoltare a infrastructurii de apă și apă uzată

Cel mai mare proiect de apă și canalizare pregătit vreodată în județ, încă fără contract de finanțare: 167,36 milioane de euro, cu investiții directe în 10 unități administrativ-teritoriale și beneficii în încă 37.

Valoare totală

837 mil. lei

PDD 2021-2027 · Fonduri UE · Buget de stat

Drumul proiectului · 2 din 5 trepteurmează: licitația
  1. Pregătire
  2. Acte și avize
  3. Licitație
  4. Șantier
  5. Recepție

Ultima mișcare · 10 septembrie 2026Se anunță public decizia de emitere a acordului de mediu

Fișa proiectului837 mil. lei · Planificat
Valoare totală
837 mil. lei
Stadiu
Planificat
Finanțare
PDD 2021-2027, Fonduri UE, Buget de stat
Cine îl face
Consiliul Județean Botoșani, în parteneriat cu Nova Apaserv SA
Perioadă
2026–2029
Localități
Botoșani, Darabani, Bucecea, Săveni, Mihai Eminescu, Răchiți, Curtești, Știubieni, Durnești
Fișa de presă și distribuire

Pe înțelesul tuturor

Apă la robinet și canalizare nouă în zece unități administrativ-teritoriale ale județului, cu efecte în încă 37. Cel mai mare proiect de apă pregătit vreodată în județ, încă fără contract de finanțare, plătit în cea mai mare parte din bani europeni.

  • Faza I din 277,47 mil. €
  • 10 UAT-uri cu investiții directe, 37 de UAT-uri beneficiare
  • Stație de epurare nouă la Bucecea, modernizare la Săveni
  • Implementare 2026–2029

Ce aduce

Cifrele sunt din documentele proiectului. Ce nu apare într-un document nu apare nici aici.

7.234

locuitori nou racordați la apă

9.704

locuitori nou racordați la canalizare

76,1 km

rețea nouă de distribuție a apei

69,5 km

rețea nouă de canalizare

Despre proiect

Proiectul regional acoperă 10 unități administrativ-teritoriale cu investiții directe și 37 de UAT-uri beneficiare. Valoarea totală anunțată oficial este de 167,36 milioane de euro fără TVA, din care partea eligibilă este de 159,52 milioane de euro. Pe site, suma e trecută în lei: aproximativ 837 de milioane de lei, la un curs de circa 5 lei pentru un euro.

Componentele principale: o stație de epurare nouă la Bucecea și modernizarea celei de la Săveni, captare și stație de tratare la Darabani, reabilitarea aducțiunii Ștefănești – Trușești – Dângeni, extinderea rețelelor la Cătămărești-Deal, linie de tratare a nămolului la stația din Botoșani și echipamente de monitorizare a apei.

Structura de finanțare anunțată: 127,46 milioane de euro fonduri europene, 19,49 milioane de la bugetul de stat, 2,99 milioane din bugetele locale și 9,57 milioane din surse proprii ale operatorului Nova Apaserv.

Toate detaliile (5 paragrafe)

Stadiu la data publicării: documentația tehnico-economică a primit aprobarea Ministerului Investițiilor și Proiectelor Europene în iulie 2026, cererea de finanțare era în faza de depunere, iar decizia de emitere a acordului de mediu a fost anunțată public în mai și în septembrie 2026. Contractul de finanțare nu era semnat la ultima informație publică disponibilă.

Cifra de 167,36 milioane de euro este Faza I, nu tot planul. Investiția completă a operatorului pentru 2025–2029 este estimată la 277,47 milioane de euro fără TVA, împărțită în două: Faza I (circa 149 de milioane în planul inițial al operatorului, 167,36 milioane în documentația depusă) și Faza II de 128,2 milioane, care se deblochează numai după ce Faza I ajunge la 80% implementare, fizică și financiară. Fazarea nu este o alegere: ghidul programului limitează un singur proiect la 150 de milioane de euro.

De ce a crescut prețul apei. Finanțarea europeană vine cu o condiție: operatorul trebuie să demonstreze că poate întreține ce construiește, iar pentru asta se aprobă o strategie de tarifare calculată din analiza cost-beneficiu a proiectului. Prin hotărârea nr. 170 din august 2026, consiliul a mandatat reprezentantul județului în ADI „Aqua Botoșani” să voteze strategia actualizată. Documentul pornește de la tariful din mai 2022 — 5,79 lei/mc la apă, 3,33 lei/mc la canalizare — și pune saltul cel mare la 1 aprilie 2024: +19,97% la apă și +53,69% la canalizare, înainte de preluarea mandatului actual. Urmează ajustări mici anuale, cu un al doilea val la canalizare în 2028 și 2029, de +9,25% și +7%.

Operatorul are, din martie 2026, un plan de reorganizare, restructurare și redresare financiară avizat de consiliu — hotărârea nr. 54. Costurile neeligibile ale proiectului, 7,84 milioane de euro, urmează să fie acoperite de operator dintr-un împrumut.

Ce cuprinde concret Faza I: 76,1 km de rețea de distribuție a apei și 69,5 km de rețea de canalizare, stație de epurare nouă la Bucecea și modernizarea celei de la Săveni, sursă și tratare la Darabani, extinderea stației de pompare a apei brute de la Stânca, linie de tratare a nămolului la Botoșani, echipamente de monitorizare a apei, panouri fotovoltaice pe ambele sisteme.

Drumul proiectului

De la primul act până azi

Datele și numerele actelor sunt cele din documentele publice ale Consiliului Județean. Unde lipsește un act, lipsește și rândul.

  1. Contract

    Consiliul Județean aprobă studiul de fezabilitate, indicatorii și cofinanțarea — hotărârea nr. 135

  2. Contract

    Consiliul Județean mandatează reprezentantul în ADI „Aqua Botoșani” să aprobe strategia de tarifare actualizată — hotărârea nr. 170; condiție a finanțării europene

    Hotărârea CJ Botoșani nr. 170 din 14 august 2026 – strategia de tarifare
  3. Autorizație

    Se anunță public decizia de emitere a acordului de mediu — un prim anunț fusese publicat în mai 2026

Unde se află

Surse

Documente oficiale (4)
În presă despre acest proiect (9)
